Om fjernvarme i Gentofte Kommune

Læs spørgsmål og svar om fjernvarmeudbygningen i kommunen.

Beslutning om aflysning af fjernvarmeudbygning og den videre proces

Kommunalbestyrelsen har på møde den 22. juni 2026 behandlet og godkendt et projektforslag om at stoppe den endnu ikke igangsatte del af det tidligere godkendte fjernvarmeprojekt fra 2021. Baggrunden for denne beslutning er, at der i begyndelsen af 2026 er udarbejdet en rapport af en ekstern rådgiver, Niras, som konkluderede, at det ikke længere er samfundsøkonomisk fordelagtigt at udbygge fjernvarmen i de områder, hvor arbejdet med at anlægge fjernvarme ikke allerede er gået i gang. En senere indhentet ’second opinion’ udarbejdet af en anden ekstern rådgiver, Ea Energianalyse, er nået frem til samme overordnede konklusion.

Kommuner må kun godkende fjernvarmeprojekter, hvis det er samfundsøkonomisk fordelagtigt sammenlignet med relevante alternativer.  På det foreliggende grundlag er den juridiske vurdering, at kommunen ikke kan gennemføre udbygning af fjernvarmenettet for de pågældende delområder uden derved at agere i strid med bestemmelserne i varmeforsyningsloven og projektbekendtgørelsen Årsagen er, at de samfundsøkonomiske analyser har påvist, at individuel varmeforsyning (individuelle luft til vand-varmepumper) af de pågældende områder er den samfundsøkonomisk mest fordelagtige løsning.

På Kommunalbestyrelsens møde den 22. juni 2026 blev det besluttet, at forvaltningen i samarbejde med Centralkommunernes Transmissionsselskab (CTR) og Gentofte Gladsaxe Fjernvarme (GGF) skal undersøge muligheder for at udbygge fjernvarme eller anden fælles varmeforsyning i de endnu ikke udbyggede områder, som ikke realistisk kan forsynes med individuelle varmepumper. Resultatet af undersøgelsen forelægges politisk senest 1. april 2027.

Derudover blev det besluttet, at forvaltningen i samarbejde med CTR og GGF skal undersøge muligheden for at udbygge fjernvarme og anden fælles varmeforsyning i alle resterende områder umiddelbart efter nye rammevilkår for udbygning af fjernvarme måtte blive vedtaget af regeringen og Folketinget.

Har du spørgsmål til sagen om stop for fjernvarmeudbygningen og den videre proces, er du velkommen til at skrive til klima@gentofte.dk

Spørgsmål og svar om fjernvarmeudbygningen

Tidslinje

Midt 1980’erne

De første fjernvarmeområder i Gentofte Kommune udbygges.

2010

Næste fase af fjernvarmeudbygningen i Gentofte besluttes af kommunalbestyrelsen. Udbygningsområder i Hellerup sættes i gang.

2016

Nationale krav sætter en stopper for den videre udbygning, idet den ikke er samfundsøkonomisk rentabel.

2021

Ændring i varmeforsyningsloven gør det muligt for Gentofte Kommune at genoptage udbygningen af fjernvarmen. Kommunalbestyrelsen godkender et nyt projektforslag, som omfatter de etaper, der tidligere blev aflyst.

2023

CTR  ændrer strategi og vedtægter. Det betyder gradvis udfasning af biomasse på kraftvarmeværkerne, som skal erstattes af lokal varmeproduktion i de fem ejerkommuner herunder Gentofte Kommune.

December 2025

På baggrund af en række nye analyser, står det klart, at fordyrelser og varmekapacitetsudfordringer betyder, at fjernvarmeudbygningen måske ikke kan fortsætte.

Januar 2026

Kommunalbestyrelsen beslutter at få genberegnet samfundsøkonomien i udbygningsområderne. Arbejdet igangsættes hos Niras.

Marts 2026

Niras’ rapport konkluderer, at fjernvarmeudbygningen ikke er samfundsøkonomisk rentabel. Kommunalbestyrelsen igangsætter en høring af forsyningsselskaber og relevante kommuner samt orientering af borgerne i Gentofte. Samtidig udbeder kommunalbestyrelsen sig en ’second opinion’, som udføres af Ea Energianalyse.

Læs Niras’ rapport

Læs dagsordenspunkt fra møde i kommunalbestyrelsen den 23. marts 2026

5. maj 2026

Informationsmøde om muligt stop af fjernvarmeudbygningen.

12. maj 2026

Second opinion fra Ea Energianalyse forventes klar.

Læs analysen fra Ea Energianalyse

18. maj 2026

Muligt stop af fjernvarmeudbygningen behandles i Klima-, Miljø- og Teknikudvalget på baggrund af Niras’ rapport og ’second opinion’. Sagen blev udsat.

Læs indstillingen til Klima-, Miljø- og Teknikudvalget og Økonomiudvalget

22. juni 2026

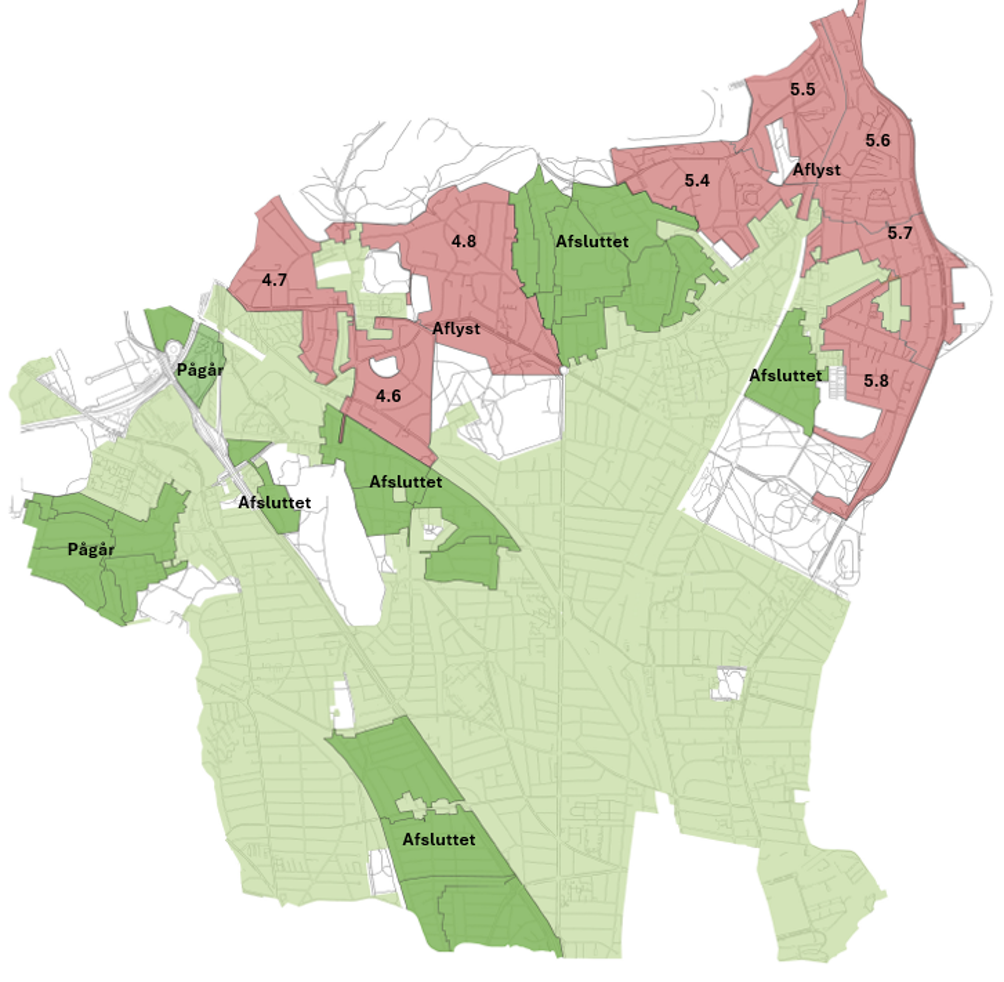

Kommunalbestyrelsen beslutter at godkende projektforslaget og stoppe den tidligere planlagte fjernvarmeudbygning i de resterende 8 delområder. Godkendelsen af projektforslaget indebærer, at delområderne 4.6, 4.7, 4.8, 5.4, 5.5, 5.6, 5.7 og 5.8 nu har fået ændret deres varmeforsyningsstatus fra kollektiv varmeforsyning med fjernvarme til individuel varmeforsyning.

Værd at vide

  • I 2024 kom 94 % af fjernvarmens energi fra CO2-neutrale energikilder som halm, flis, affald, sol og vind og fra samproduktion med el. Procenten stiger år for år, og vil på sigt udgøre 100 %
  • 77 % af boligerne i Gentofte Kommune er per 1. januar 2025 tilkoblet fjernvarmen
  • Gentofte Fjernvarmes takster ligger markant under det nationale prisloft på fjernvarme. Gentofte Fjernvarme har i 2026 en varmepris på 253 kr./GJ, mens det af Forsyningstilsynet fastsatte forbrugerprisloft for 2026 på 395 kr./GJ. Prisloftet fastsættes hvert år, og via Gentofte Fjernvarmes hjemmeside kan du løbende sammenligne Gentofte Fjernvarmes takster med det gældende prisloft

Læs om fjernvarme på Gentofte Fjernvarmes hjemmeside
